服务热线:
400-6009-639
  • 联系我们
  • 在线留言
  • 政策支持
  • 新闻中心
  • 公司介绍
  • 入驻企业
  • 泰投科创产业园
  • 首 页
  • 首页 > 新闻中心
    泰投科创产业园7月工程进度播报
    Time:2022-07-18 发布:tatochina  浏览:857次

      时光悄然而至,炽热的七月已过半,人间仲夏天,万物复葱茏,匠心筑品质,时光磨细节,泰投科创产业园二期项目工程进度,携夏风而来。

      工程进度播报

      —D#—

      D#楼外墙保温完成50%,电梯开始安装;

      —E1、E2#—

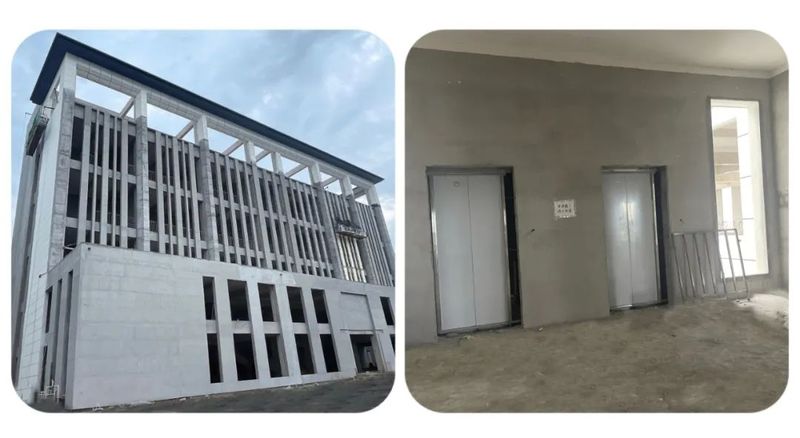

      E1#E2#楼外墙漆完成80%,电梯开始安装;

      —F1、F2#—

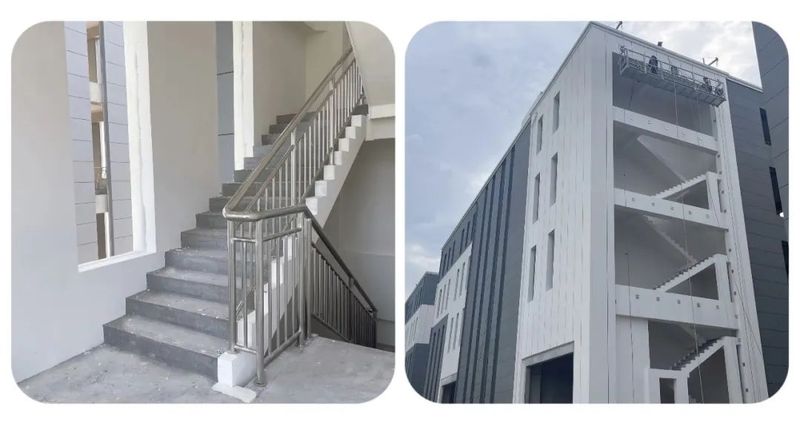

      F1#F2#楼外墙漆完成95%,楼梯栏杆及造型铝板开始施工;

      —G1、G2#—

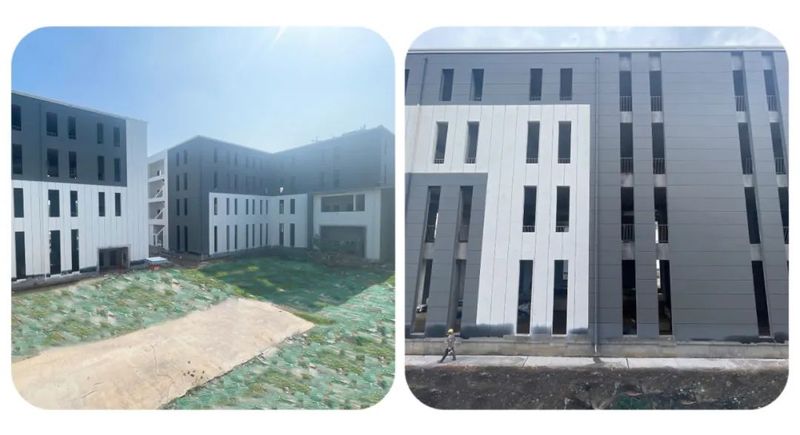

      G1#楼外墙漆施工30%,G2#楼外墙漆完成95%,楼梯栏杆开始安装;

      —H1、H2#—

      H1#楼外墙漆完成20%,H2#楼外墙漆施工完成70%;

      —M1、M2#—

      M1#楼外墙漆完成20#,M2#楼外墙漆施工完成95%,楼梯栏杆开始安装。

     123

      每一个杰出的作品,必定需要时间的锤炼

      足够为人称道的品质,更需要接受时间的检验

      真挚的感谢每一位相信并选择泰投的企业

      泰投科创产业园将以匠心和服务,竭尽心力为您打造不凡的品质生活

      更多工程进度,我们继续为您呈递
